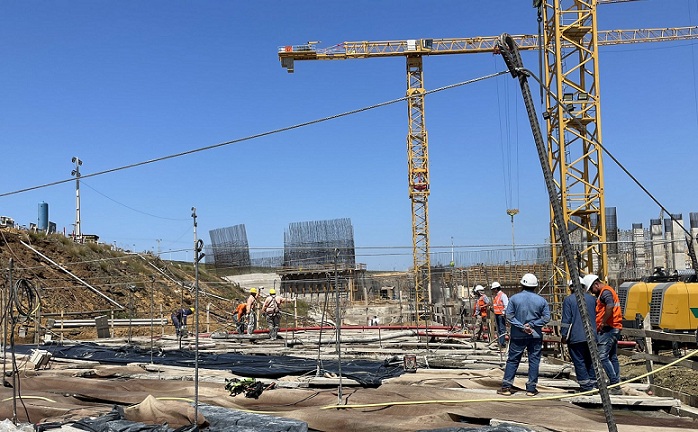

El ingeniero Carlos Yorg, gerente paraguayo de Aña Cuá señaló que ahora la posibilidad es reiniciar las obras en enero. Explicó que existen una serie de tareas complejas antes de empezar a hormigonar de vuelta la obra.
Yorg, confirmó que las obras del proyecto, que pretende incrementar en 10% la generación de la Entidad Binacional Yacyretá, seguirán paradas al menos hasta el primer mes del próximo año.
“Todavía no tenemos concretado el reinicio de la obra lastimosamente hasta la fecha. No tenemos definido el plan de trabajo del contratista. Estaba previsto para agosto el reinicio, ellos presentaron un plan de trabajo para el reinicio, y todavía no pudimos acordar ese plan”, confesó el ingeniero paraguayo.
Añadió que la propuesta es hacer un plan de transición hasta diciembre. “Se harán actividades, ajustes al contrato, renegociación del contrato, las últimas definiciones que están pendientes, y ahí ya para enero arrancar con el programa hasta la finalización del proyecto”, afirmó Yorg.
Dijo que en el plan de transición también se ejecutarán obras, como movimiento de suelo, reacopio de los materiales, ajustes de lo necesario para el reinicio del hormigonado, además de la revisión de los encofrados. Explicó que se deben limpiar las armaduras que quedaron expuestas. Los trabajos están parados desde enero pasado.
El gerente también indicó que el primer programa de transición pretende enfocarse en la construcción de la presa; “sin embargo, también hay que limpiar toda la parte de impureza de la presa, sacar las capas que fueron comprometidas, para iniciar de vuelta el relleno”.
“En paralelo, hay que hacer todos los trabajos preparatorios. Hay que reactivar la planta de hormigón que quedó parada, hacer todos los ajustes. Hay que reactivar la planta de trituración, que también quedó stand by (...). Después está el proceso de incorporación de gente, que también hay que hacerlo. Todo es más complejo que una simple actividad; son muchas actividades”, insistió Yorg.
Adelantó que, si el plan avanza, la primera unidad generadora entrará en servicio en el segundo semestre de 2027; la segunda hacia finales de 2027; la tercera a principios de 2028, y la finalización de la obra está prevista entre abril y mayo de 2028. “No queremos lanzar fechas de manera irresponsable, pero el hecho de que una unidad entre en servicio ya implica que la obra está en unas condiciones de funcionamiento. El objetivo de este proyecto es que la central pueda producir energía, y va a producir energía cuando entre en servicio la primera unidad”, repitió.
